Как на Могилевщине приручили ветер: история самого мощного ветропарка страны от «МогилевОнлайн»
Для могилевчан ветряки, лопасти которых видны из разных уголков города — обычная картина. Однако для гостей нашего города и путешественников, проезжих по близлежащим дорогам — это настоящая экзотика. Ведь мест, где в Беларуси базируется такое количество ветроустановок не так уж много. А точнее — просто нет.
Первый генератор, работающий на воздушных потоках, появился в Могилевском районе еще в 2011 году возле деревни Жуково. Позже станцию дополнили еще одной мачтой.
Пик расширения ветропарка в Могилевской области пришелся на 2014-2015 года, когда к установленным в 2012-2013 годах единичным объектам, добавилось не менее 27 турбин.

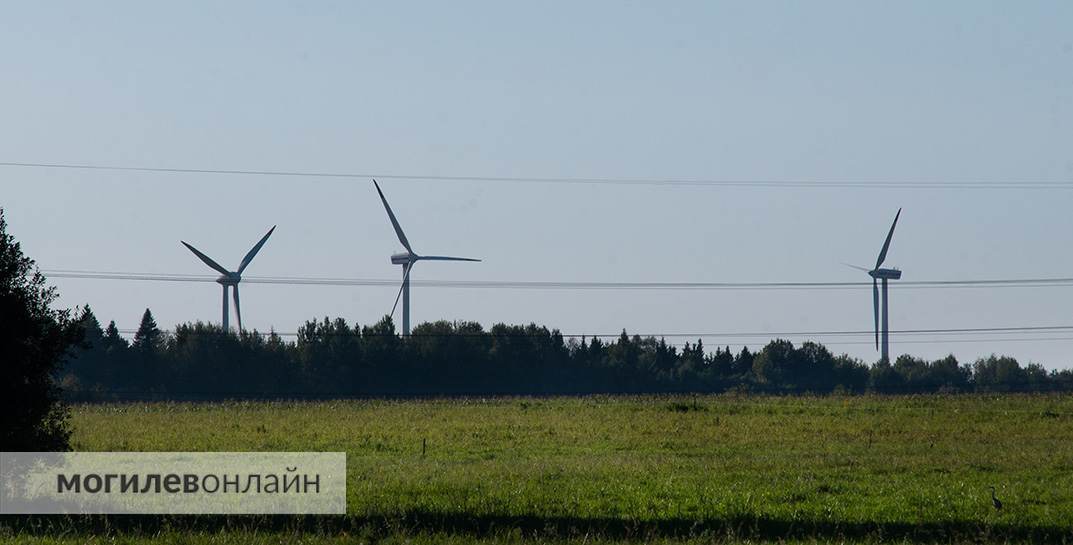

Самой крупной площадкой с ветряками можно считать станцию недалеко от деревни Пудовня (Дрибинский район)— там работает 9 штук. На втором месте, согласно интерактивной «Зеленой карте» — площадка возле деревни Старая Водва в Шкловском районе — 6 установок. Эти ветряки, кстати, видны по дороге из Могилева в Шклов. Замыкают тройку Полыковичи с пятью ветрогенераторами.
На 2021 год в Могилевской области работало 57 ветроэнергетических установок общей мощностью 62,58 МВт.
Кто ставит ветряки

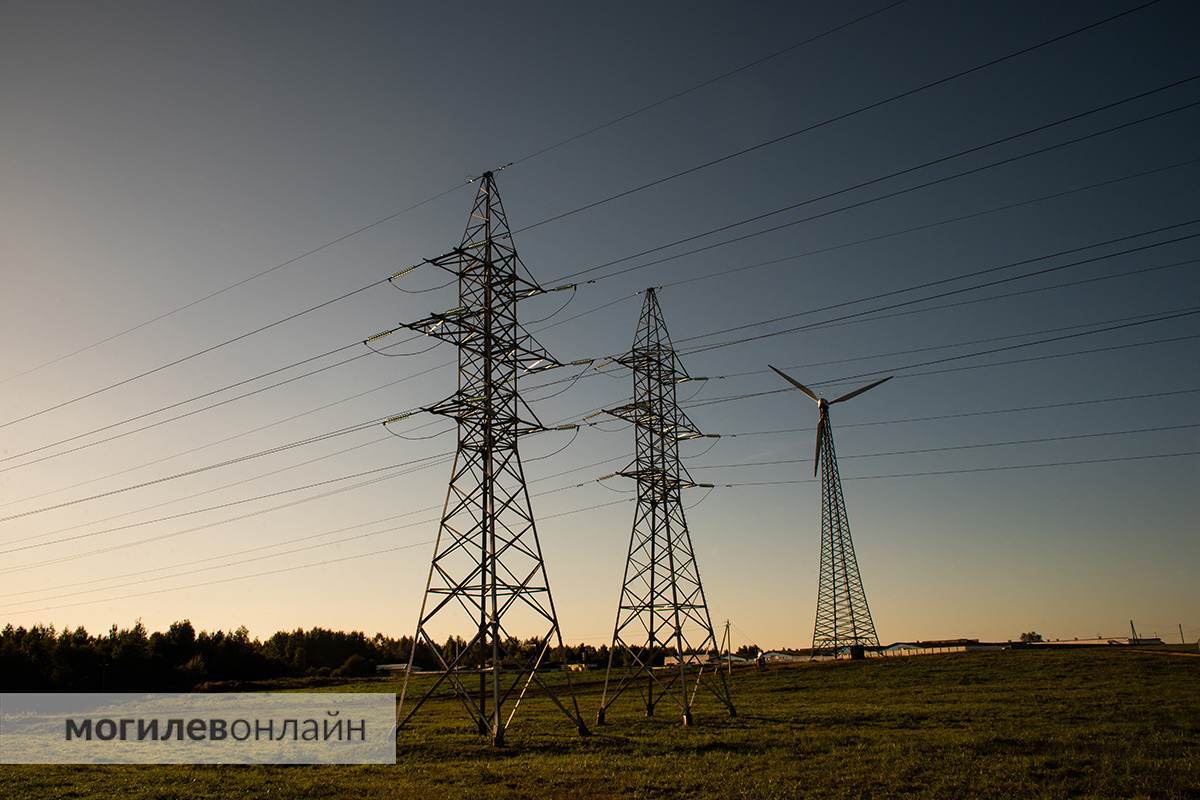

Сразу скажем, что собирать и систематизировать информацию по ветропарку Могилевщины оказалось сложно. Известно, что в Могилевской области ветроустановки ставят Могилевское, Бобруйское, Климовичское отделения электросетей, однако турбины принадлежат разным госорганизациям, а также частным инвесторам. Единая база есть, однако она государственная, с официальным доступом.
В доступных источниках, таких, как «Зеленая карта», например, не обозначен ветряк, который стоит на территории бывшего завода Куйбышева (как ехать на Буйничи), и 2 ветротурбины в трех километрах от Могилева по Чаусскому шоссе.
Что касается последних объектов, они одни из самых новых. Нам удалось связаться с хозяином двух установок по Чаусскому шоссе и расспросить подробности о проекте.

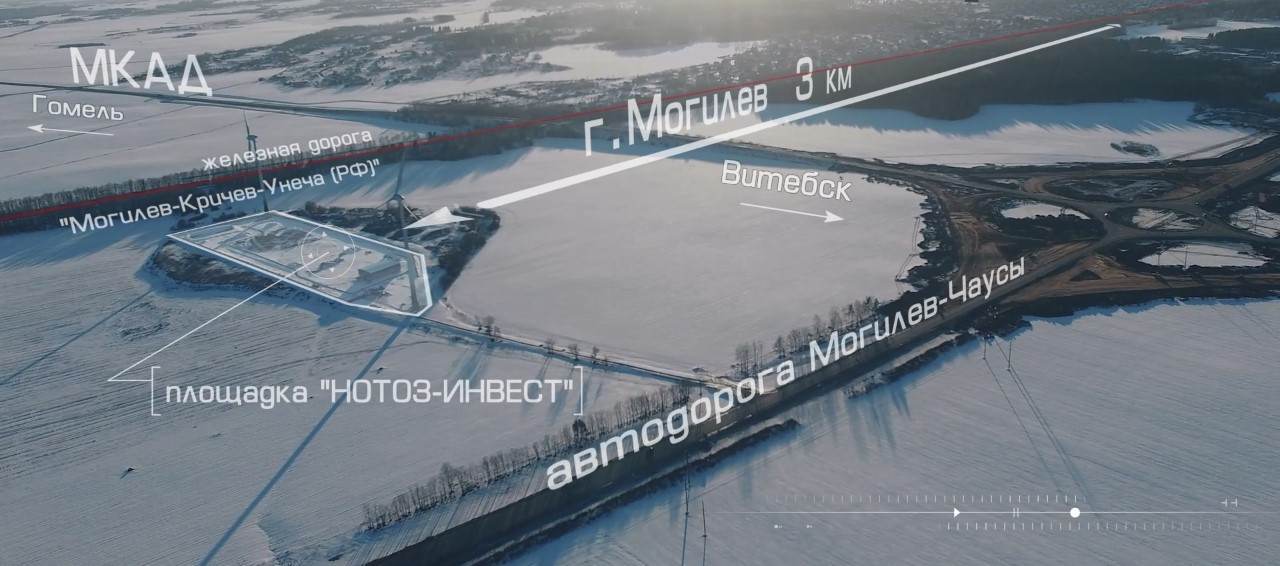

Ветряки от «Нотоз-Инвест» начали работать в 2017 году. Генераторы установлены как автономная энергонезависимая площадка для производственных нужд.

— Здесь можно организовать любое энергоемкое производство — литье металла, деревосушильный цех, майнинговую ферму, теплицы с микрозеленью и многое другое, — делится собственник. — Построено помещение под самые разные виды деятельности: есть вода, свет, парковка — все готово для работы.

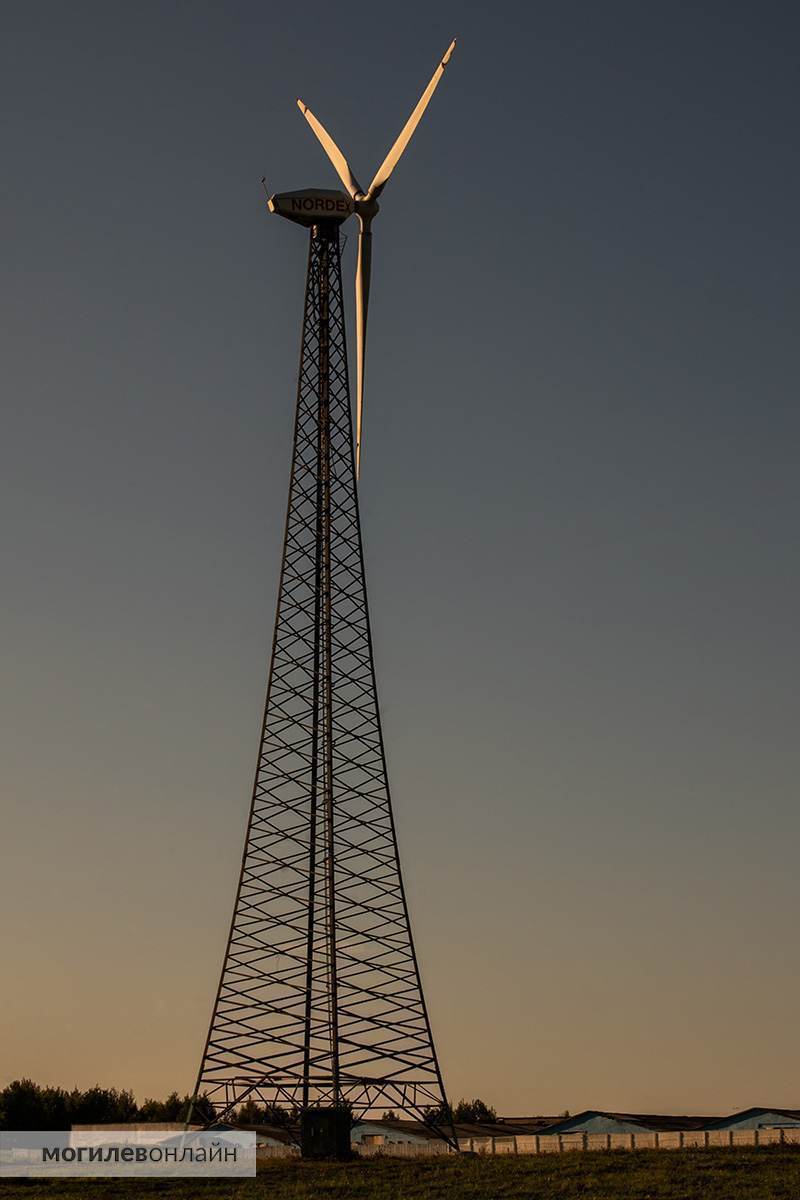

Высота мачт ветрогенераторов на Чаусском шоссе 110 метров — это приблизительно 37-этажный дом.
Почему именно на Могилевщине столько ветроустановок
Для того, чтобы понять перспективы развития ветропарка в Могилевской области, достаточно просмотреть доступные карты специализированных сайтов, которые анализируют движение воздушных масс во всем мире.

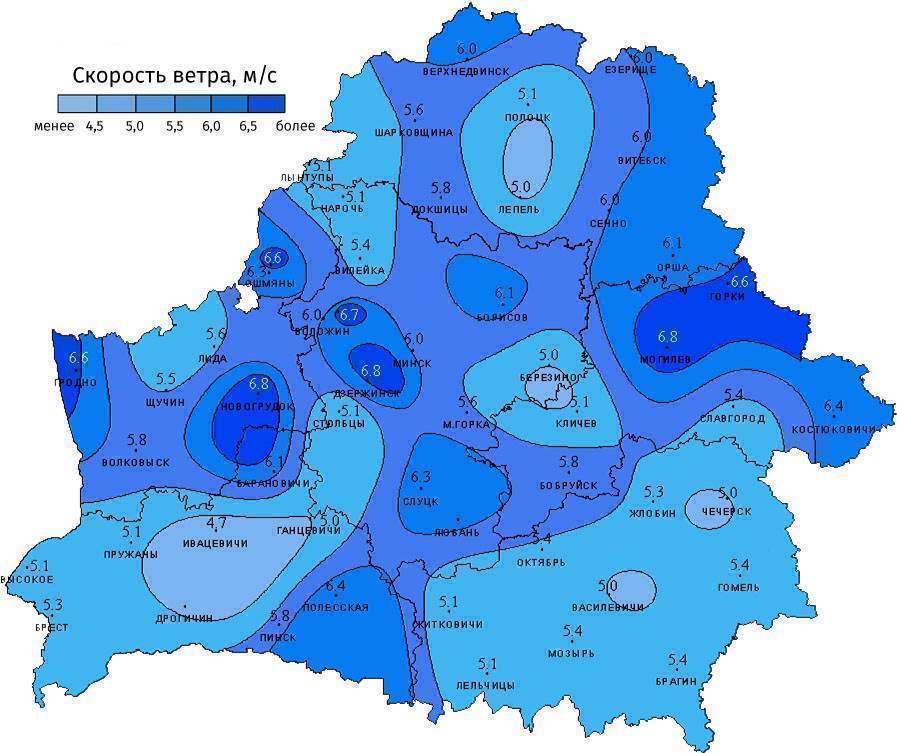

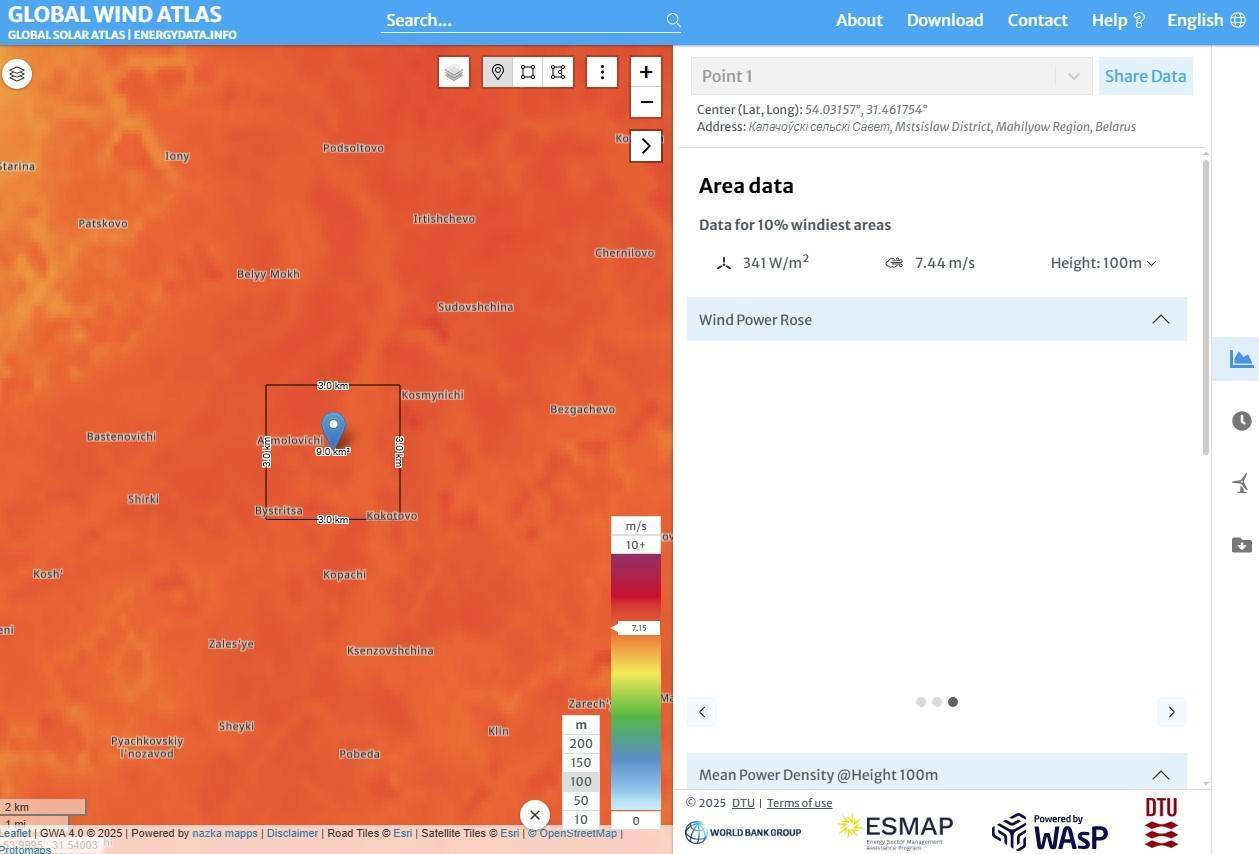

Согласно Атласу ветров, у нас наблюдаются довольно благоприятные условия для выработки энергии с помощью ветра. Именно поэтому наша область активно использует этот потенциал.

Однако процесс от решения установить ветряк, до введения в эксплуатацию — долгий. Ключевой момент — выбор площадки. После измерения ветропотенциала и расчетов экономической целесообразности — целый ряд условий, которые нужно соблюсти.
Самое важное — влияние на окружающую среду. Этот вопрос регулирует Минприроды, которое выдает (или не выдает) лицензию на установку ветрогенератора. Важно, чтобы объект не мешал миграции птиц, не влиял на живой и растительный мир (например, на участке запланированного строительства произрастают краснокнижные растения и обитают редкие животные).
Кроме того, ветряки шумят — поэтому площадки строительства определяются так, чтобы соблюдались нормы шумового загрязнения и турбина не мешала ни людям, ни животным.
С мощным ветропарком Могилевщины может конкурировать, пожалуй, только Гродненский регион — по состоянию на 2020 год года там работало 37 установок.
Сколько прослужит ветряк
Ветрогенераторы с мощностью от 1 до 3 МВт (это большинство современных установок) имеют стандартный срок службы 20-25 лет. Разумеется, это при качественных деталях, профессиональной сборке и благоприятных условиях. Сокращают службу турбины нерегулярное обслуживание (смазка, проверка креплений) а также особенности климата — сильные порывы ветра, обледенение, песчаные бури.

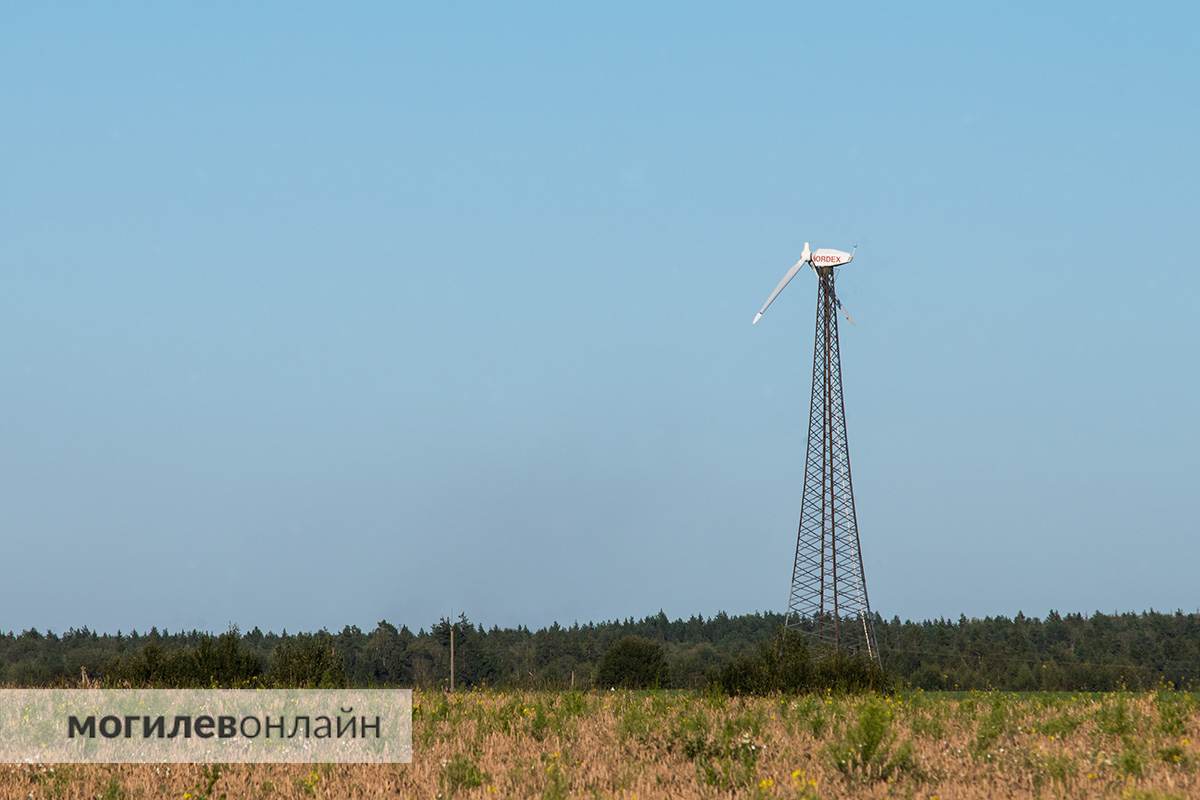

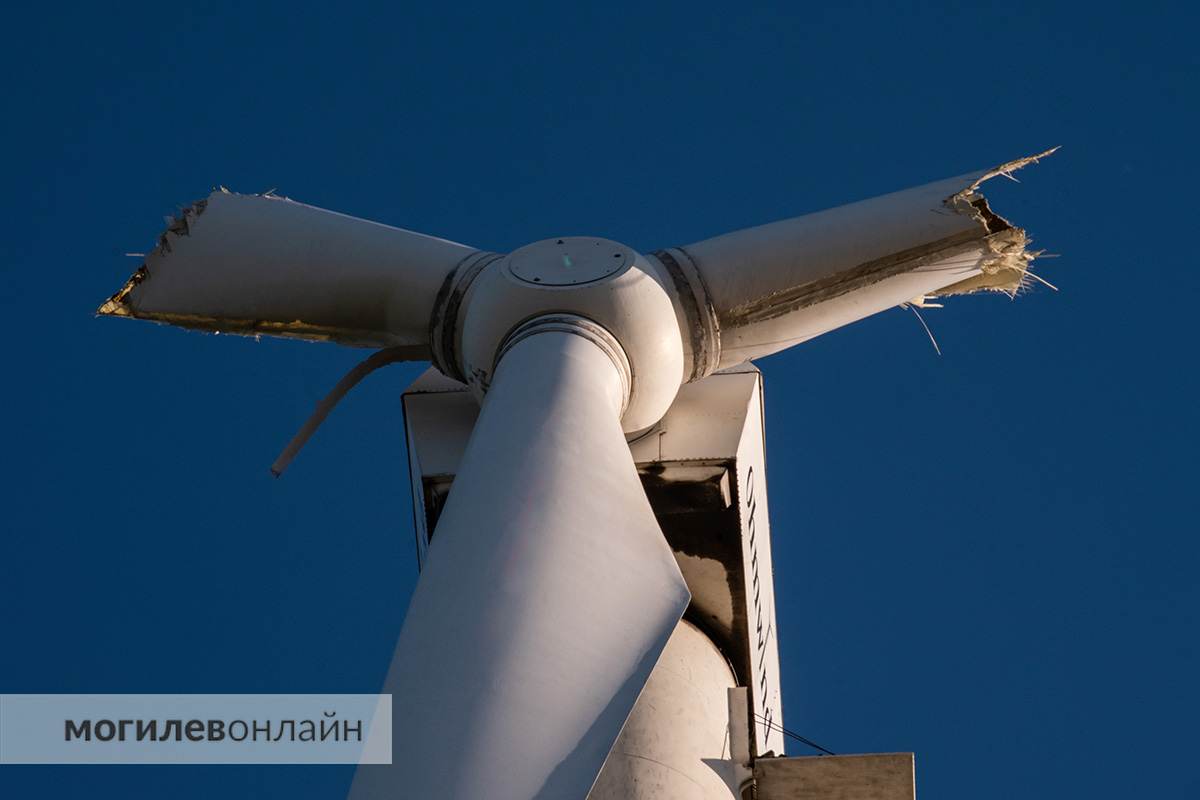

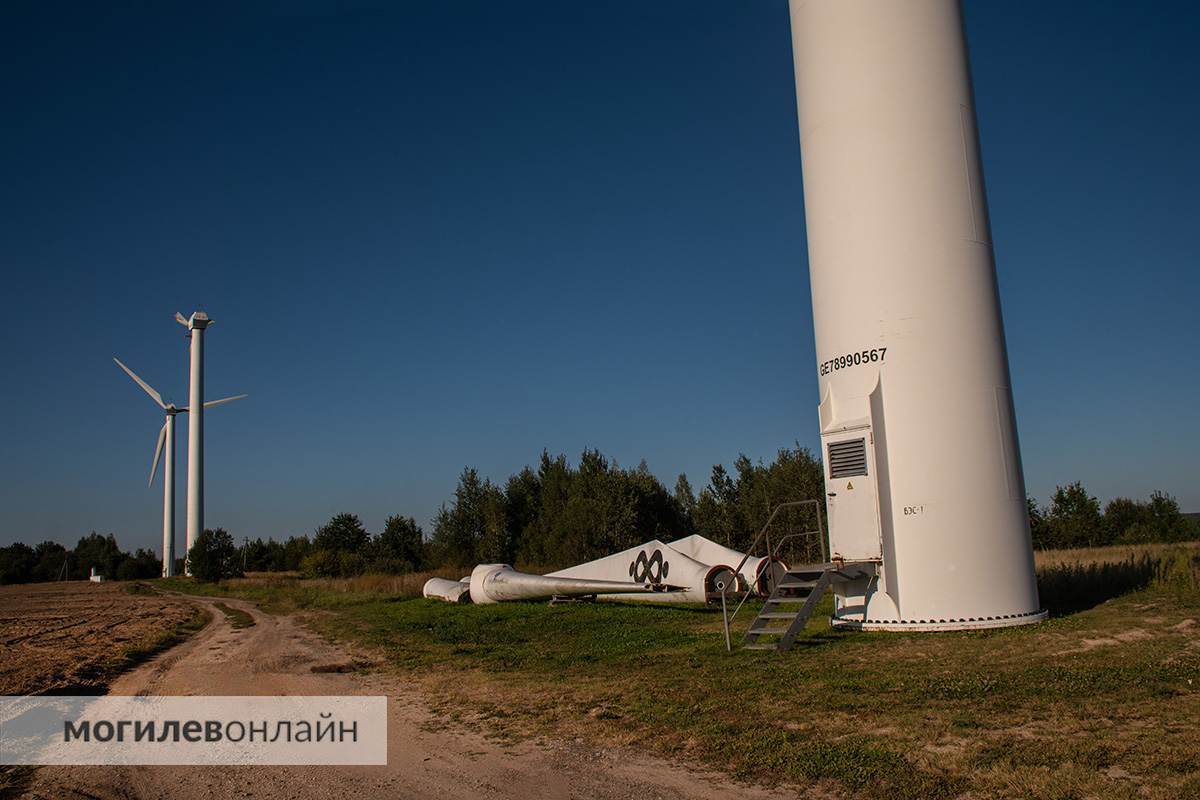

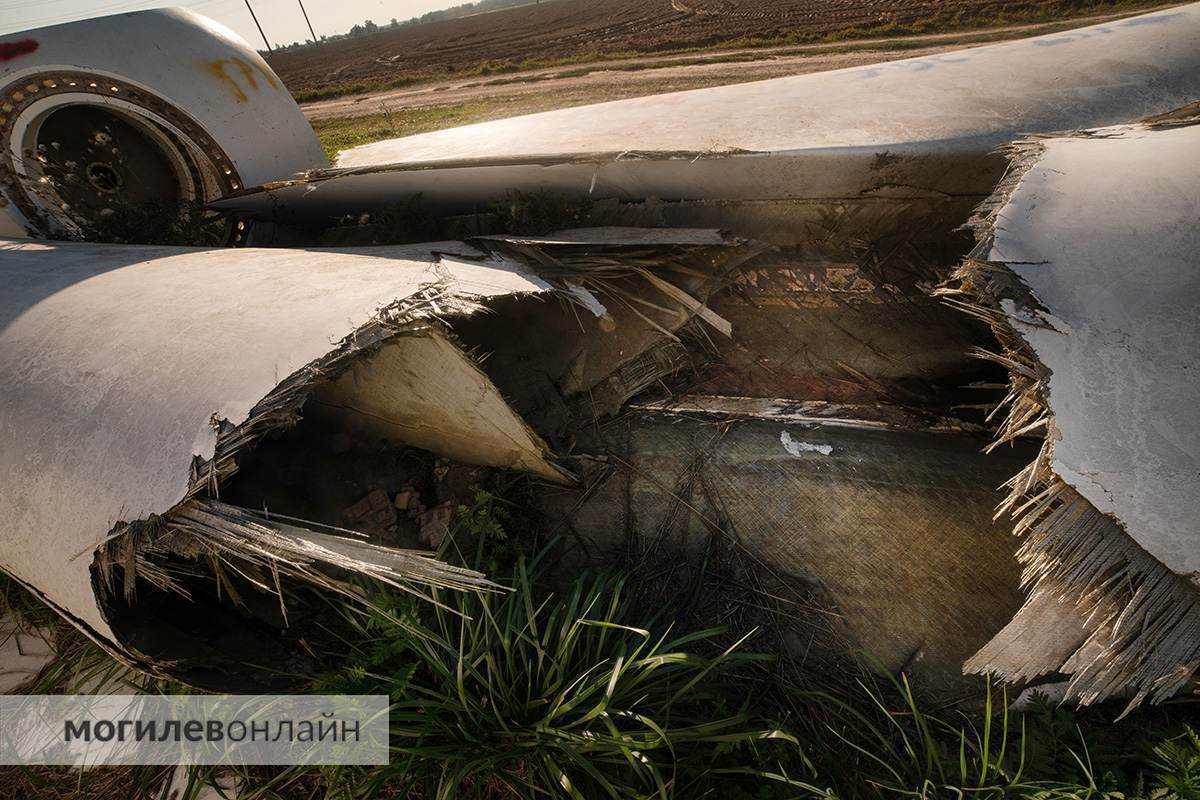

Так, в Могилевском районе после урагана 10 июля поврежденными оказались несколько ветроустановок — лопасти переломало, как штакетник. Пострадала площадка возле деревни Полыковичи, где один из пяти ветряков сейчас не эксплуатируется и ожидает замены элементов. Из замеченных нами «пострадавших» — также «эйфелева башня» возле деревни Жуково.
Цена и окупаемость
Цена за установку ветрогенератора может начинаться от нескольких сотен тысяч долларов США для маломощных ветроустановок и достигать нескольких миллионов долларов для крупных промышленных. Важно учесть, что ветрогенераторы часто продаются и устанавливаются комплексно, включая как оборудование, так и услуги по установке и запуску в эксплуатацию.

Например, в деревне Гута Бобруйского района на литовский ветряк мощностью 300 киловатт (это маломощный генератор) «Водоканал» потратил 400 тысяч евро. Расчет предприятия был такой — производство около 50 киловатт в час, которые позволят снизить потребности организации в покупной электроэнергии. Тогда специалисты рассчитали, что $400 тысяч окупятся за девять лет.
Представитель «Нотоз-Инвест» рассказал, что расчеты окупаемости зависят от очень многих факторов: начиная от мощности установки и ветропотенциала местности, заканчивая назначением энергии (на собственное производство, либо на продажу). Разумеется, б/у установка окупится раньше, новое оборудование стоит дороже и его окупаемость, соответственно, более длительная. В среднем специалист обозначил ее в районе 5 лет.
А ветропарк под Новогрудком, в котором в 2017 году работало 6 турбин, планировали окупить за 11 лет. Но и стоимость проекта — более $13 млн.
Сколько дает энергии? Пример рекордсмена из Мстиславского района
В 2021 году в Могилевской области начал работу новый ветряк вблизи деревни Асмоловичи в Мстиславском районе — это самая высокая установка в Беларуси, а говорят еще и в СНГ.
Чтобы понять высоту этой конструкции достаточно представить 70-этажный дом. В метрах — 142. При этом верхняя точка лопасти достигает 210 метров, а размах лопастей — 136 метров. Мощность также огромная, но не рекордная для Беларуси — 3,4 МВт (самый мощный находится в Лиозненском районе Витебской области — 3,49 МВт).
Ветряк поставляет энергию в объединенную энергетическую систему, главные потребители которой — жилые дома и предприятия близлежащих городов — Кричева, Климовичей и Мстиславля.
Энергии, полученной за один час работы этой установки, хватает для того, чтобы целый месяц обеспечивать электроэнергией 10 жилых квартир или на протяжении 4 дней весь Мстиславский район. Это впечатляет.
Как установить такую махину

Как мы уже писали, высота мачт ветряков достигает внушительных размеров. Не менее впечатляют и составные элементы — лопасти и гондола (в прямом смысле «голова» конструкции). Как все это доставить на место?

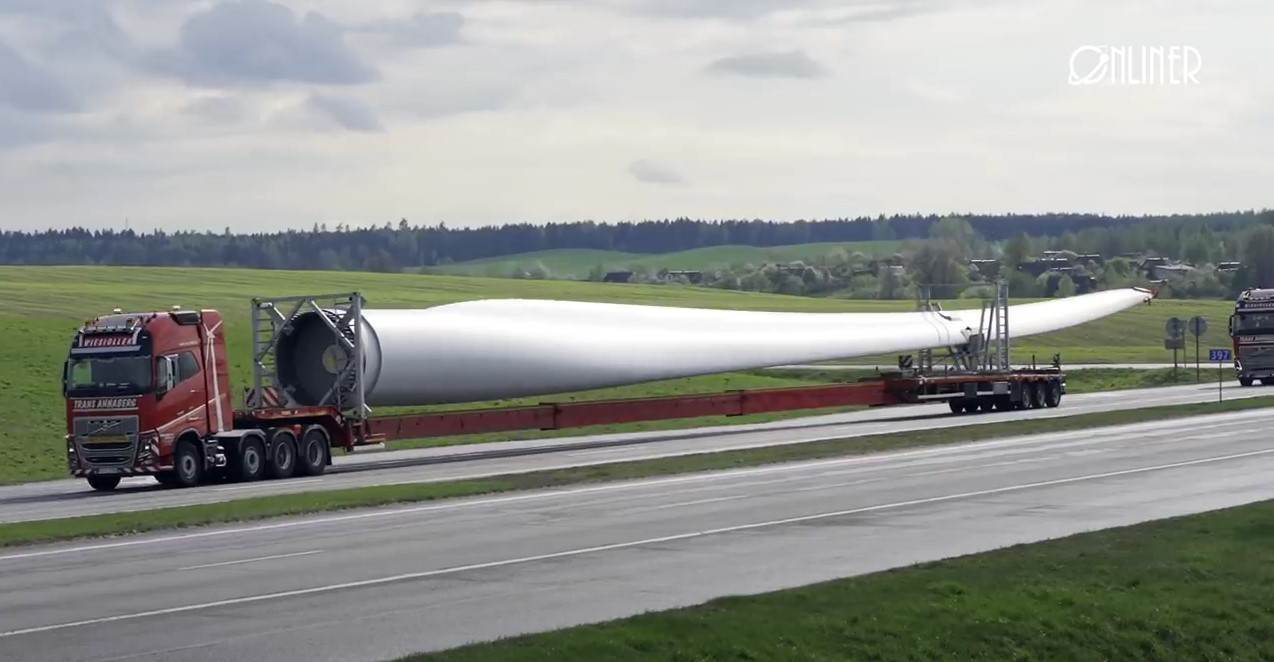

В 2019 году крупные ветроустановки для парка в Лиозенский район Витебской области закупили у немцев. Транспортировкой занималась польская компания Transannaberg Wiesiollek J. M. Sp. J. — она должна была доставить все составные части ветрогенераторов к месту установки, сообщал onliner. by.

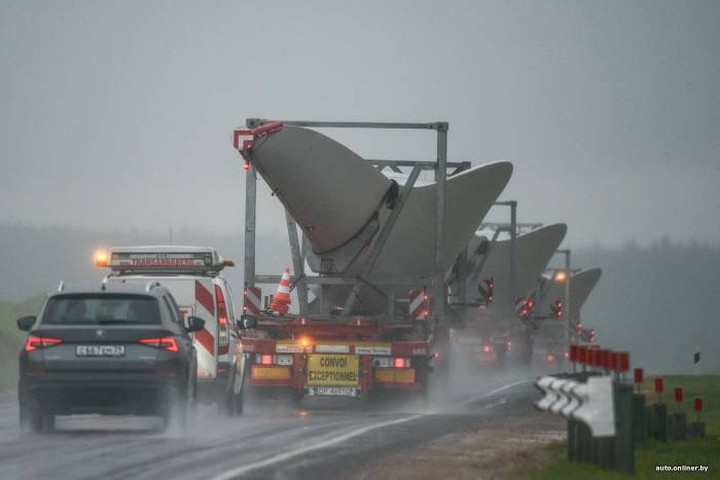

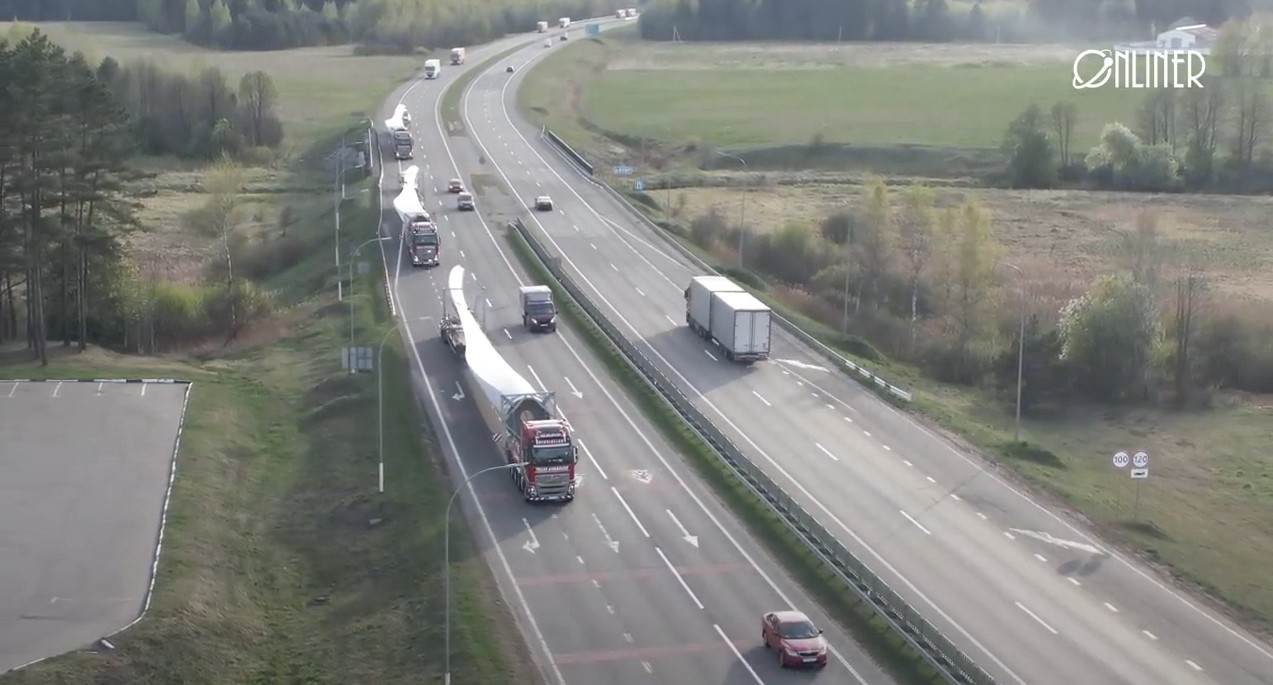

Из Германии стартовали несколько колонн с составными частями ветрогенератора. Одна из них, перевозящая опорную башню, отправилась первой. За ней последовали грузовики, перевозящие гондолу и прочие механизмы. Затем выехали три автопоезда, транспортирующие 36-метровые лопасти ветряка. Германия, Польша, Литва — на эту часть маршрута ушло около недели. А подготовка и согласование такого путешествия велась на протяжении трех месяцев.
В Беларуси по действующим нормам колонну на протяжении всего маршрута сопровождал автомобиль ГАИ.
— Самое страшное — это высота груза. Если она велика, приходится решать массу проблем. Особенно в городских условиях, где есть трамвайные, троллейбусные линии. Нужно вызывать электрика, чтобы он поднял или разъединил провода, демонтаж занимает много времени. И даже когда все готово, сначала проезжает машина пилота, на которой закреплена так называемая удочка, имитирующая высоту груза. На железнодорожных переездах, когда отключают высоковольтную линию, должно пройти два-три часа, прежде чем пропадет остаточное напряжение — только тогда можно проезжать. Можете представить, с какими трудностями это сопряжено, — рассказывает Сергей, один из пилотов в колонне.

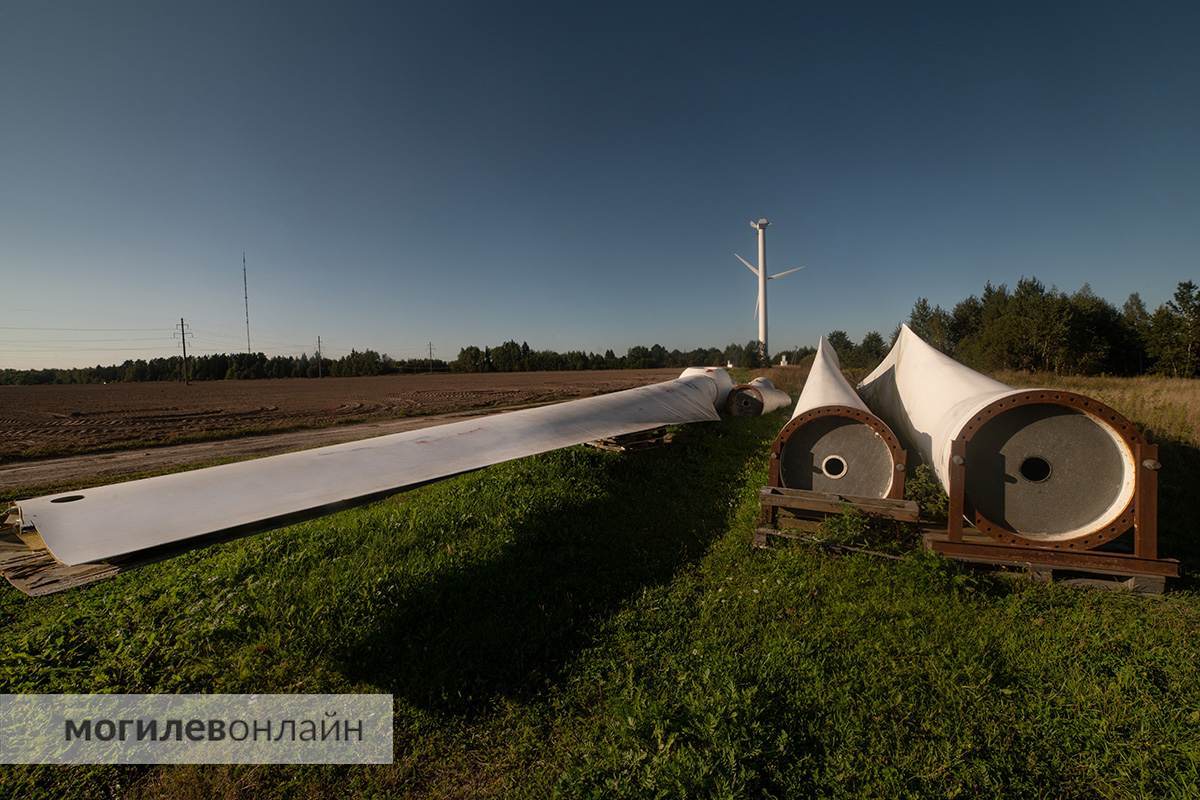

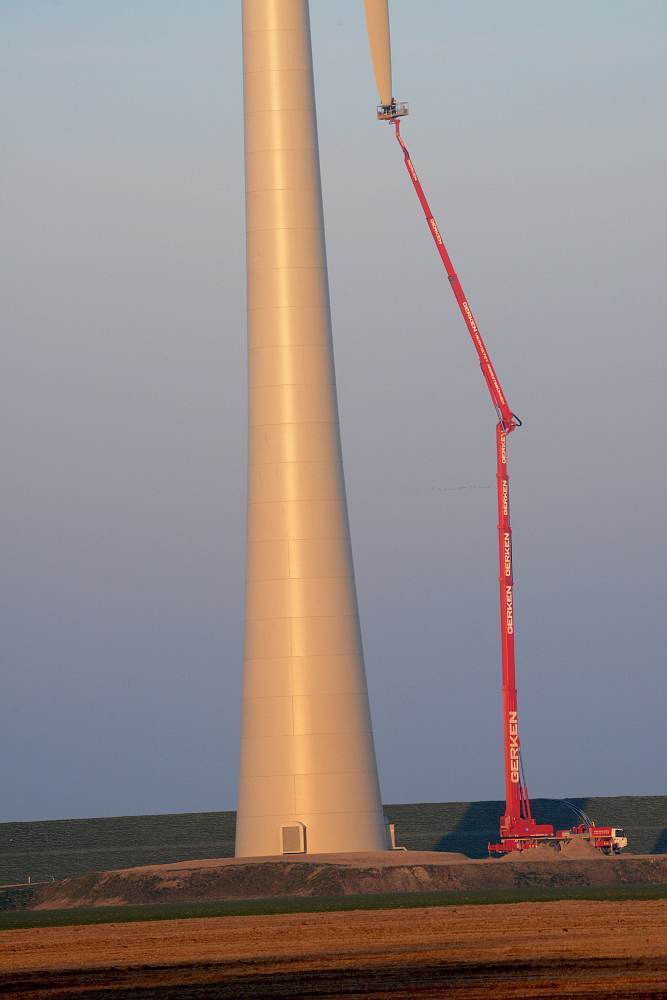

Далее элементы конструкции ожидает монтаж. По информации компании Ecotek, подготовка площадки и фундамент самый долгий процесс, на который может уйти более полутора месяцев. Пока бетон набирает прочность, модули секций собираются, как конструктор — на это уходит до 7 дней. Далее сборка элементов ветряка производится с помощью кранов — в основном это занимает 1-2 дня, если нет осложняющих условий. Потом еще 5-10 дней на пуско-наладку.
Всего за несколько недель на пустом поле вырастает великан с пропеллером. И уже спустя пару дней начинает работать — превращать ветер в чистую энергию.
